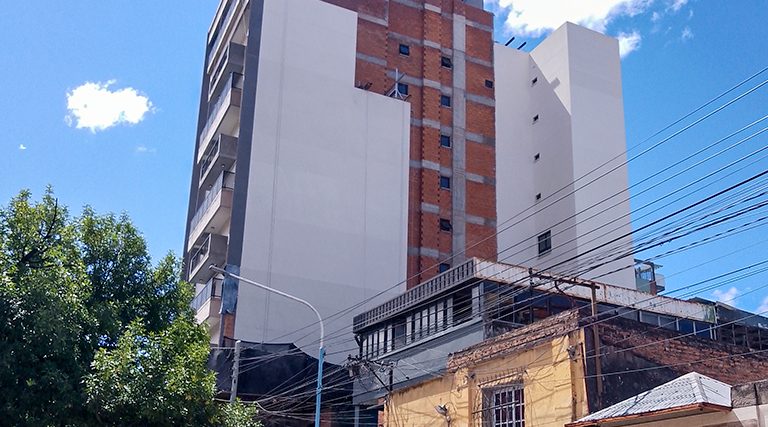

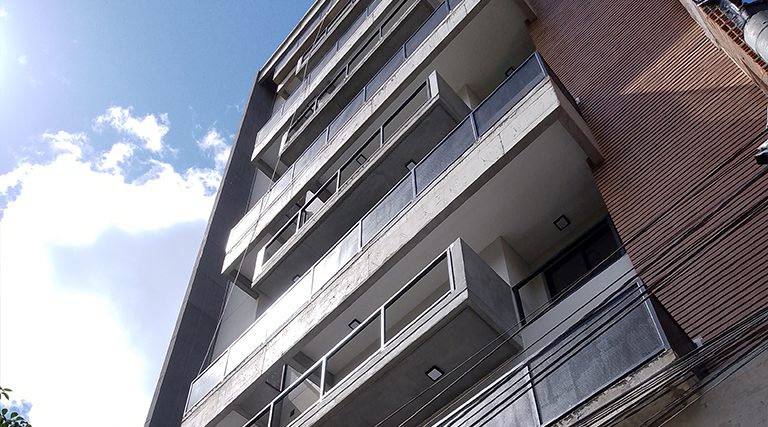

Los proyectos tucumanos se acercan al final de obra y amplían servicios.

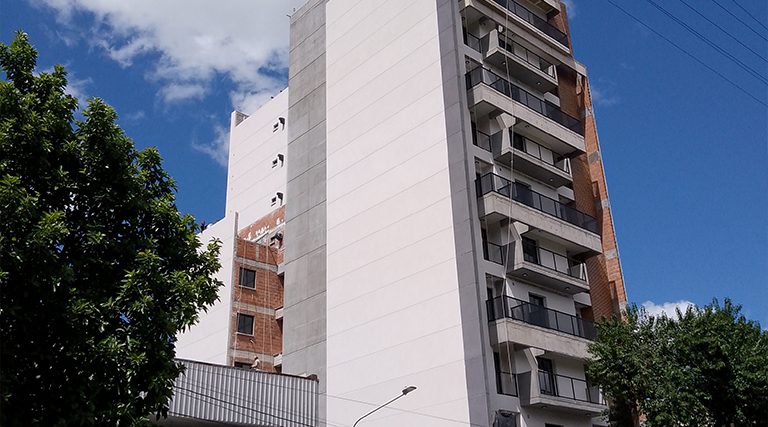

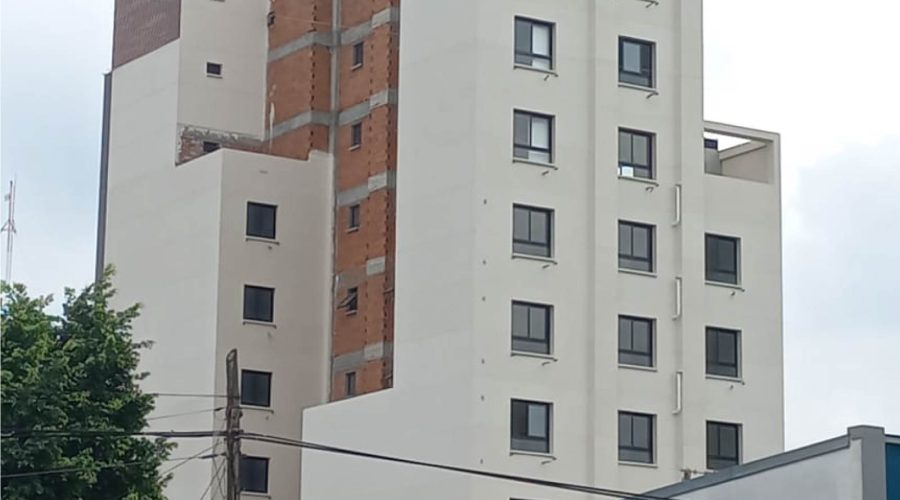

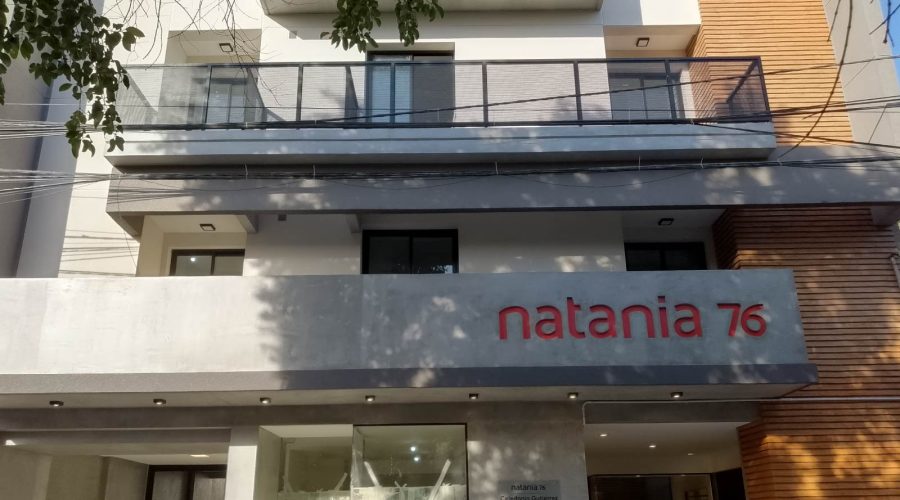

Natania 76, Celedonio Gutiérrez
Etapa: Obra.
Ubicación: Celedonio Gutiérrez 247.
Unidades: 35 departamentos, 9 cocheras, 1 local.
Avance global:98%.

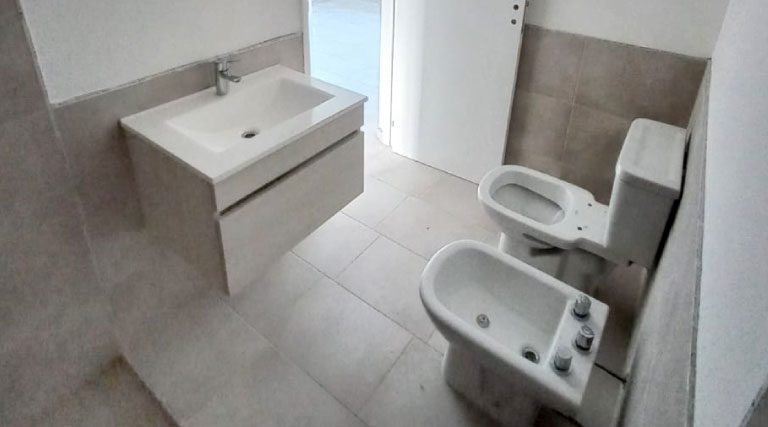

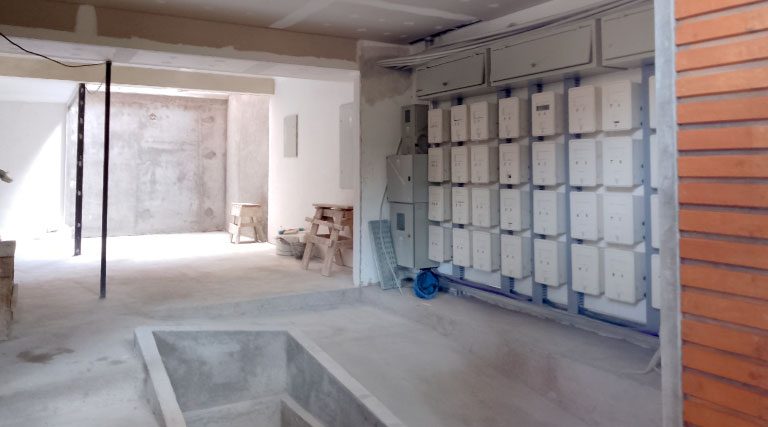

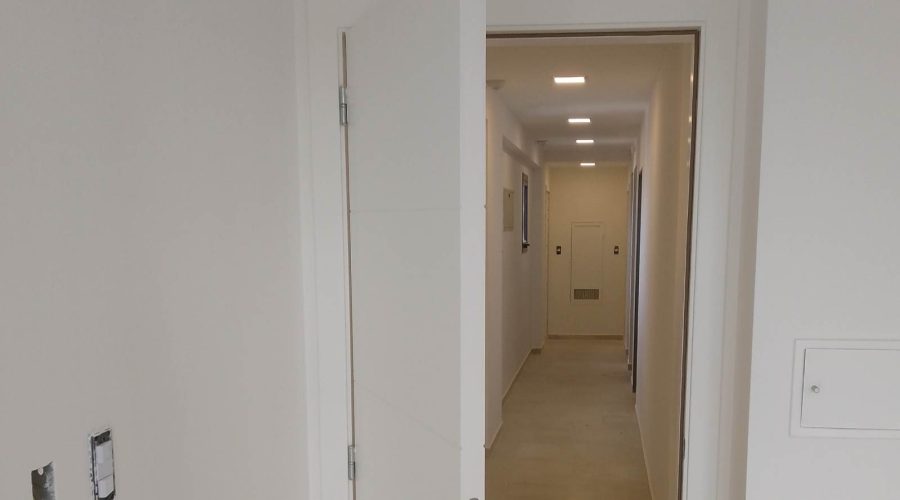

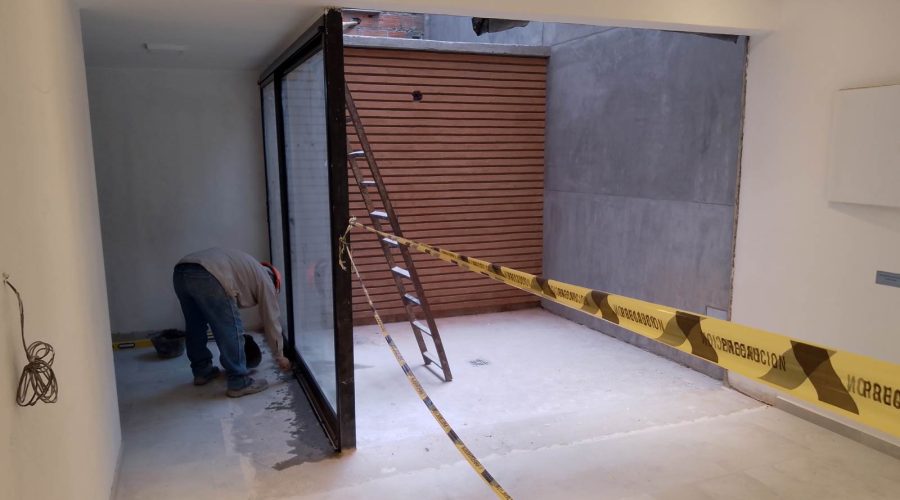

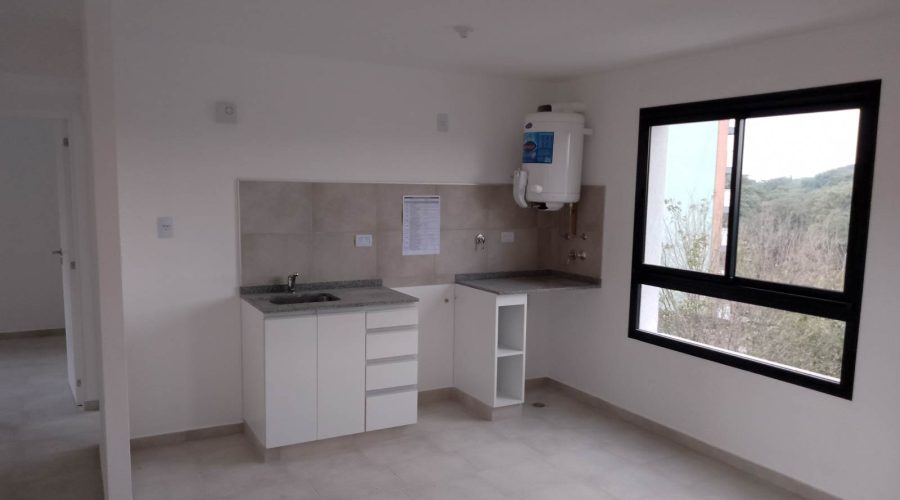

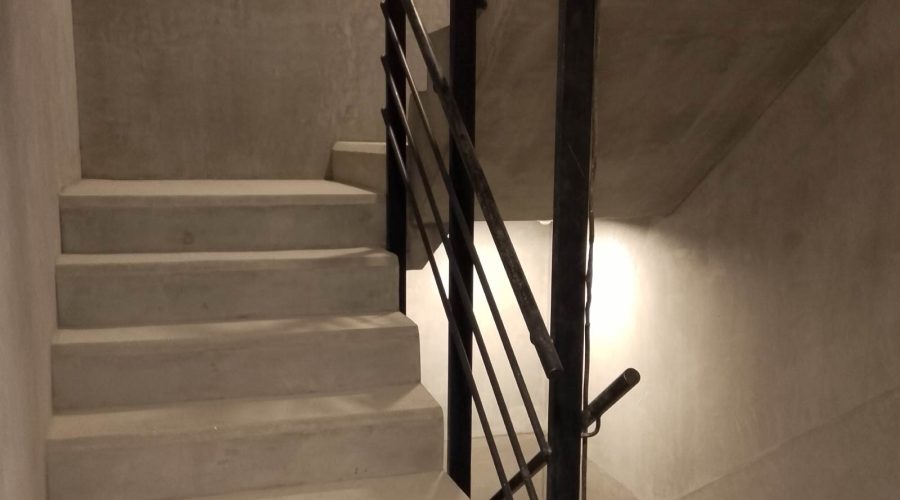

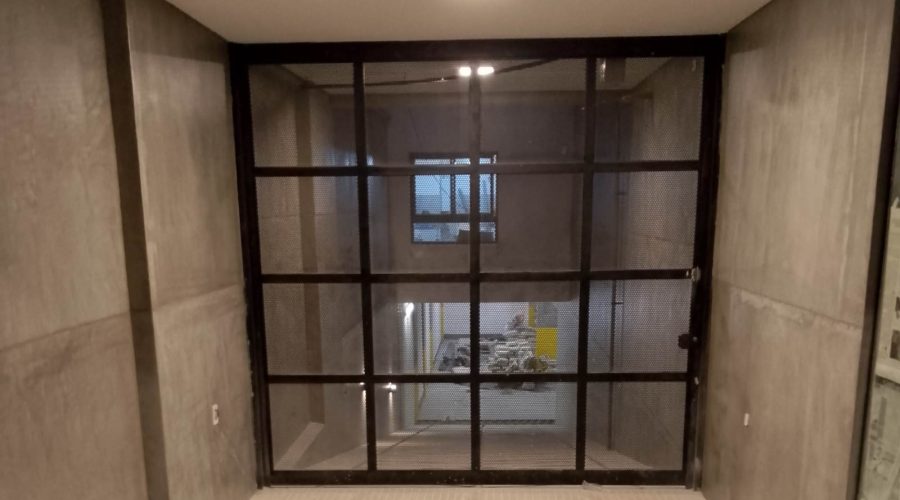

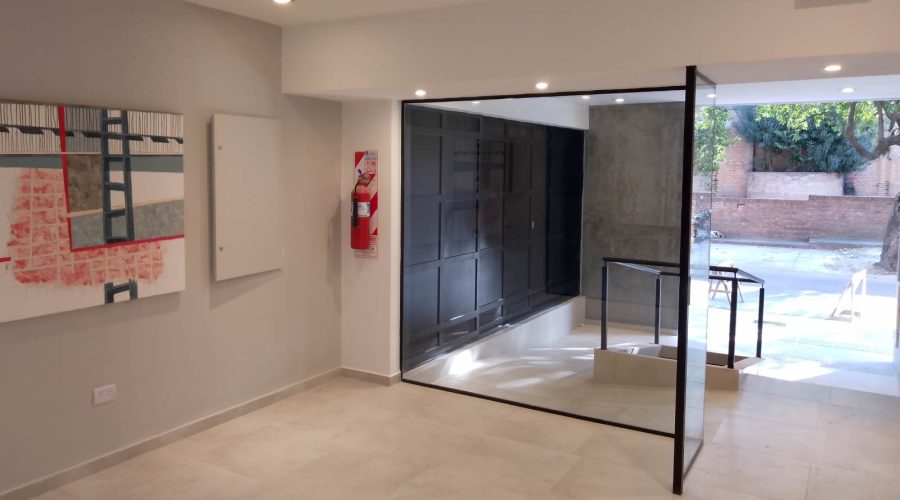

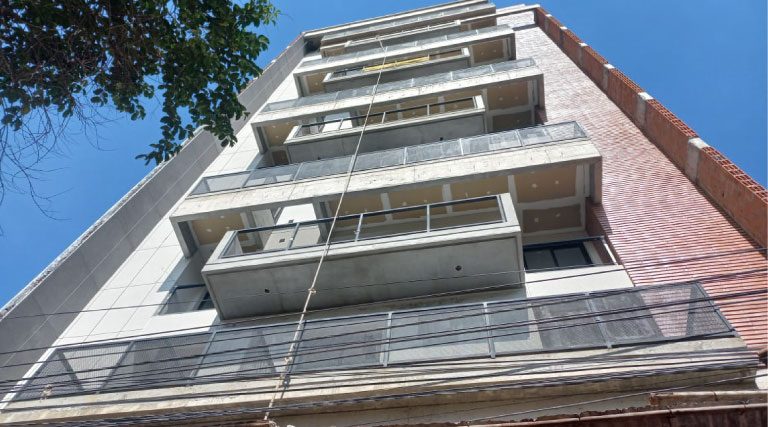

Progreso del mes: Terminaciones finales: herrajes, accesorios de baño y limpieza de departamentos. Pintura general en cocheras y automatización del portón vehicular; trámites avanzados para el final de obra.

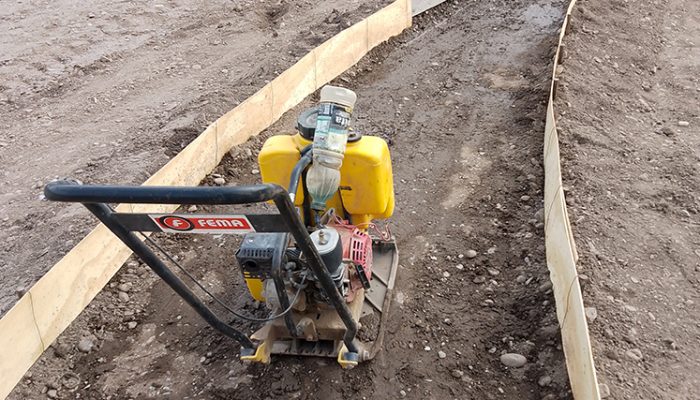

Natania 80, Los Nogales II
Etapa: Infraestructura.

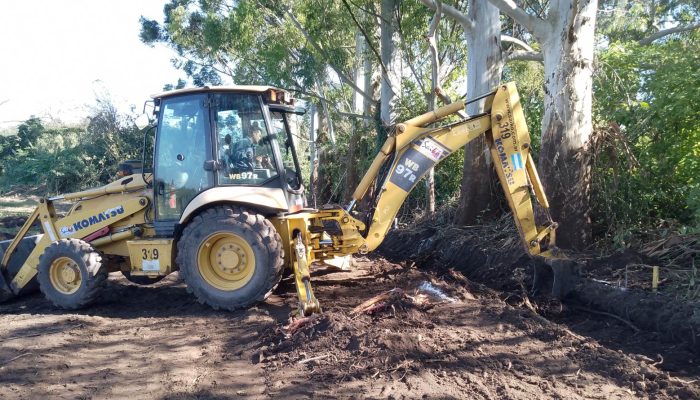

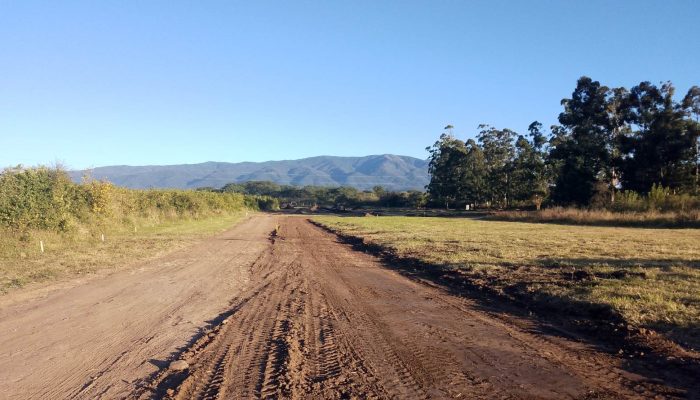

Ubicación: RN9 km 1.307.
Unidades: 110 casas de 1 a 3 dormitorios.

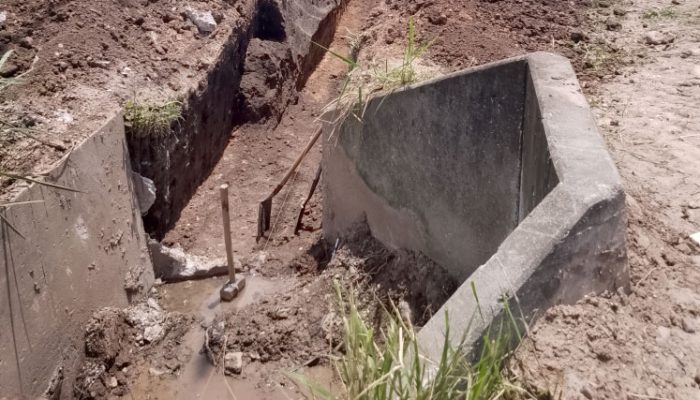

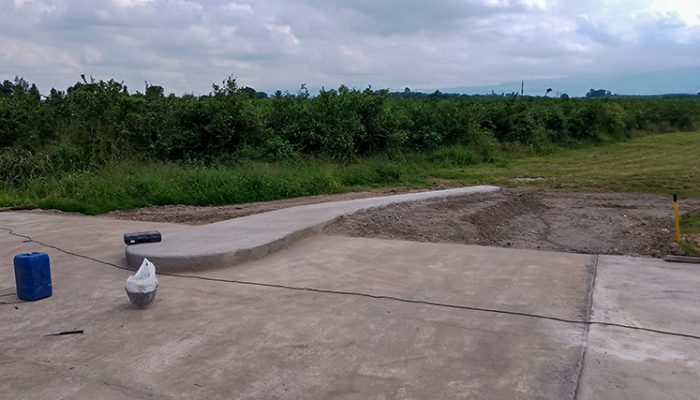

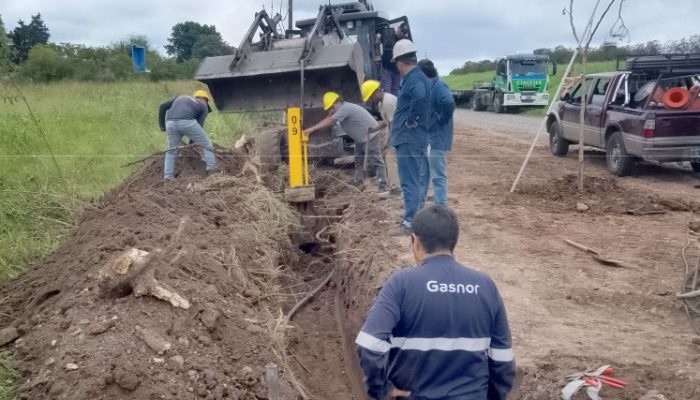

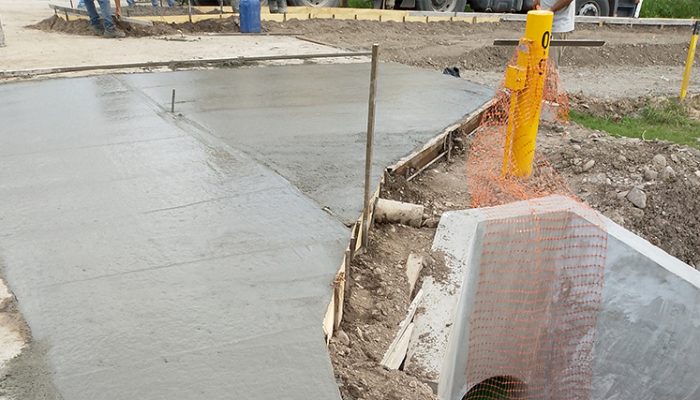

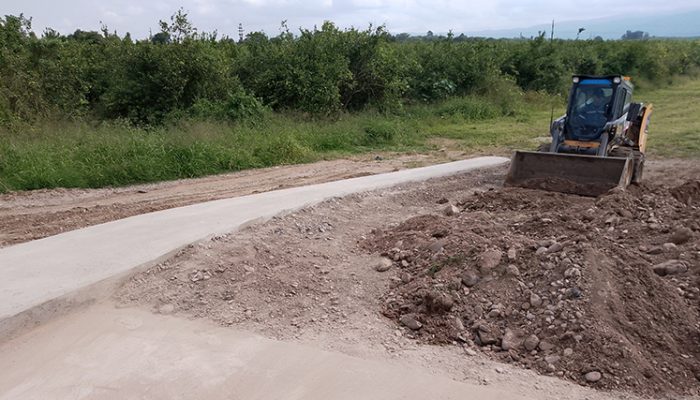

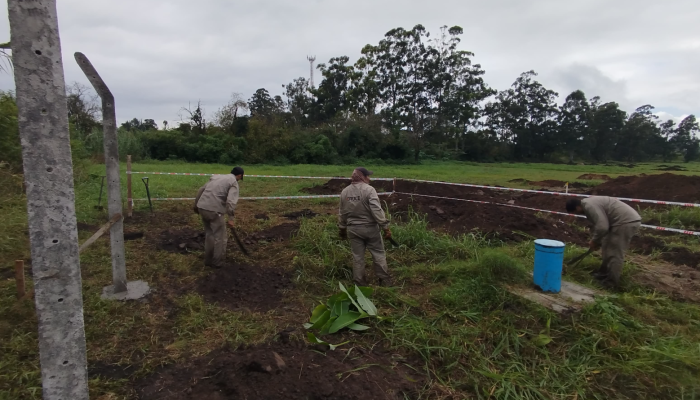

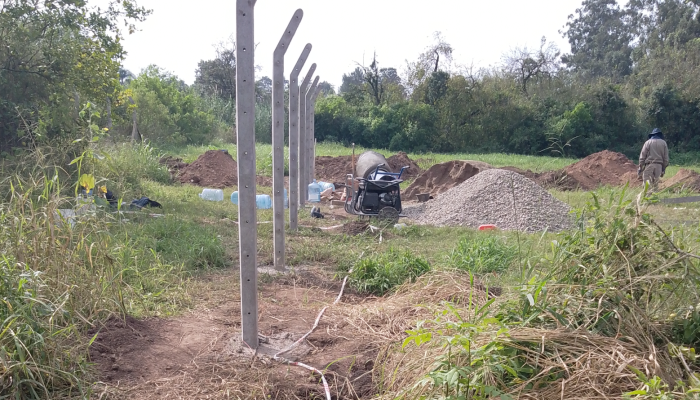

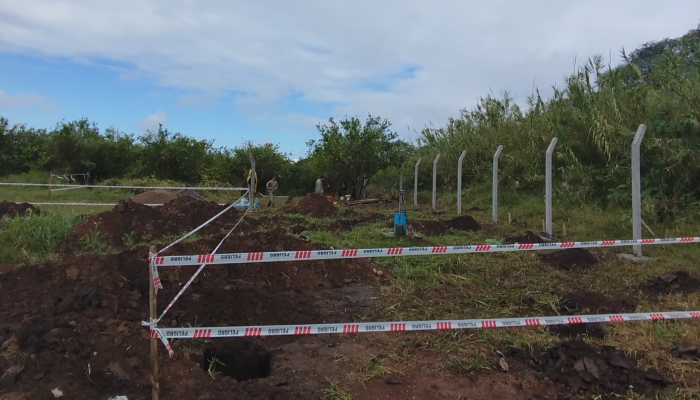

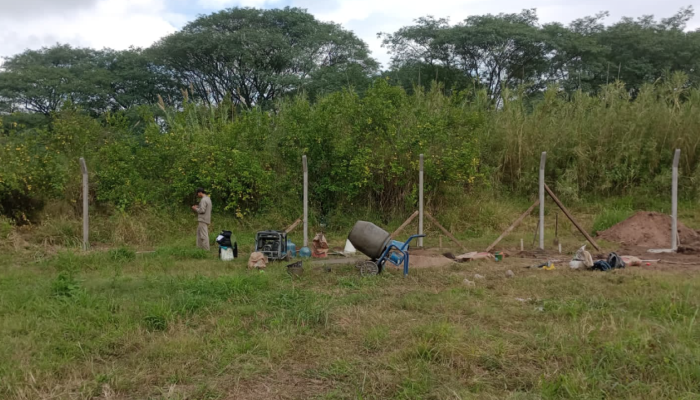

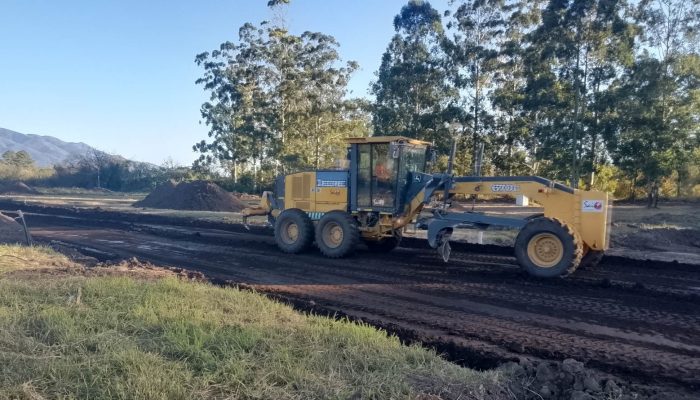

Progreso del mes: Conexiones de agua domiciliarias probadas al 50%. Se cercó el predio del pozo, avanza la casilla de bombeo y continúan excavaciones de la red de agua en el sector este.
